日本在线一区www_久久国产乱子伦精品免费看_又黄又爽a成人免费视频_一级黄色a大片_亚洲成人av麻豆av_18禁在线欧美_国产久久精品._又粗又硬又黄又爽的视频

歡迎光臨廣東中基建筑節能材料有限公司【官網】 咨詢熱線:13113366628

屋面泡沫混凝土保溫找坡工程 專項施工方案

更新日期:2020年7月10日 大字 小字
分享至:
一、適用范圍
(1)泡沫混凝土(又稱發泡混凝土),采用特殊的原料經機械的方法制成泡沫,再將已制成的泡沫加入膠凝材料漿體,即制成的混凝土拌合物,然后現澆成型,再經自然養護所形成的一種含有大量封閉氣孔的輕質材料,它是一種新型獨特的多功能建材。
(2)泡沫混凝土用于屋面保溫隔熱,將保溫層、找坡層合二為一,簡化保溫層施工工序,與混凝土屋面結成一個整體。
二、編制依據及驗收規范和施工規范
(1)設計圖紙、施工組織設計
(2)《建筑施工手冊》、《高層建筑施工手冊》、《中華人民共和國工程建設標準強制性條文房屋建筑部分》
(3)《現行建筑施工規范》
(4)《屋面工程技術規范》(GB50207-2002)
(5)《建筑節能工程施工質量驗收規范》(GB50411-2007)
(6)《功能可控型泡沫混凝土(CFFC)屋面工程技術規程》QB/WGYT-200608
二、施工總體安排
1、施工準備
(1)圖紙及相應規范
施工前,認真查閱圖紙及相應規范,掌握材料的性能和技術指標及施工工藝,特別是對于特殊部位的處理,做到在施工中重點突出。
(2)機具配置表
(3)施工條件
A、屋面結構層施工完畢并符合《鋼筋混凝土結構工程施工質量驗收》GB50204-2002的要求。
B、屋面結構層中各種設施基礎、預埋管件等安裝完畢并驗收合格。
C、各種高差,標高控制點,控制線經測定管溝,排水溝測定完畢,并驗收合格。
D、屋面結構表面應平整,干凈。
(4)采用材料
A、發泡劑
采用高分子復合型水泥發泡劑,通過發泡機的發泡系統,將發泡劑充分發泡。
B、水泥為強度等級42.5級得普通硅酸鹽水泥。
C、粉煤灰選用Ⅰ、Ⅱ級粉煤灰,并應符合相關標準的要求。
D、水,符合《混凝土拌合用水標準》(JGJ63-89)的規定。
(5)施工管理組織機構
現場施工管理人員及施工工人計劃安排6人,每天完成工程量150-200m3
三、施工方法及工藝
1、施工方法
(1)配制泡沫漿體,根據型泡沫混凝土發泡劑的配比和生產工藝,配制發泡漿體。
(2)拌制水泥漿,按設計選用的泡沫混凝土型號,先將定量的水加入攪拌機,再將稱量好的水泥、粉煤灰等添加料投入攪拌機內攪拌,時間不少于2分鐘。
(3)將預發泡沫倒入水泥漿體的攪拌機,攪拌約6分鐘,使水泥泡沫漿料達到均質化要求,即可進行現場直接澆筑或泵送澆筑。預拌好的水泥泡沫漿料應在4小時內用完。
2、施工工藝
(1)基層處理:基層鋼筋混凝土板面必須清掃干凈,無松動、空鼓、起砂掉灰等現象。
(2)澆搗泡沫混凝土
A、將泡沫混凝土中預埋件、預留孔(水管、排水孔等)在澆筑泡沫混凝土前做好,嚴禁在澆筑后在保溫隔熱層上鑿孔打洞。
B、按設計選定的保溫層厚度,設定澆筑面標高線,有找坡要求的尚應設定找坡線。
C、澆筑泡沫混凝土,澆筑面應做到平整,如大面積平面澆筑時,可采用分區逐片澆筑的方法,用模板將施工面分割成若干個小片,逐片施工;也可采用全面分層、分段分層、斜面分層三種分層澆筑方法,等1~1.5小時后,漿體初凝后有一定承重能力后,方可繼續澆筑。澆筑達到標定高度后用尺桿刮平。12~14小時后進行保濕養護,養護時間不小于72小時。
D、泡沫混凝土在一般情況下出于保溫隔熱的要求可以進行整體澆筑施工,而在抗震結構設計中應依據需要設置分格縫。
E、在泡沫混凝土保溫隔熱層施工完成時,天溝、檐溝等部位應找坡同時保證這些部位的泡沫混凝土厚度不得小于20mm。
(3)澆筑后處理
在澆筑后也應注意觀察漿體下沉速度及高度,并及時采取促凝措施,還要詳細記錄,作為下次配料改進的參考。如果出現塌陷事故,應及時補充澆筑。
3、施工要點
(1)按照施工圖紙設計要求,測定設置標高控制點(3m/點),周邊彈出控制線。
(2)攪拌泡沫混凝土?xí)r,應先加水后加干料,待漿料拌料成稠糊狀,輸送泵將漿料吸入混泡桶同時發泡機制作的泡沫加入混合均勻,泵送至施工面。
(3)對作業面進行分格,設置施工縫,以一個作業班施工量確定,根據施工厚度分層澆筑,一次澆筑厚度不宜大于400mm。

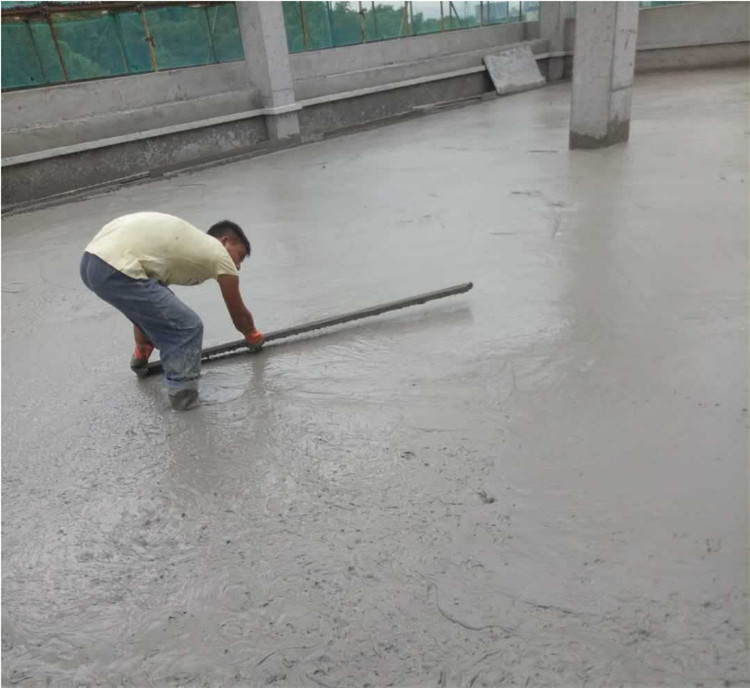

(4)表層施工時,用3-5m長尺桿刮平。
(5)施工完畢,36h內不宜上人或車輛(包括手推車),施工溫度低時,時間可延長。
(6)屋面防水層施工時可不設排氣孔。
四、技術質量保證措施
1、發泡劑、水泥、粉煤灰有關證書
發泡劑、水泥、粉煤灰須有出廠質量證明書、廠家檢驗報告和使用說明書
2、泡沫混凝土性能指標要求
根據本工程圖紙及有關要求,屋面保溫找坡層可采用B03—B06級泡沫混凝土,厚度為60mm~200mm地下室頂板、種植土下填充可采用B06~B09級,厚度為100mm~200mm
3、儲運保管
(1)材料貯存在-15℃~35℃的庫房中。
(2)材料按不同品種、標號、規格和等級分別堆放,貯存和運輸中應注意勿使包裝破損,放置于通風、干燥處,避免陽光直射,禁止與酸、堿、油類及有機溶劑等接觸。堆放時應襯墊平坦的木板,離地面500px。
(3)發泡劑用密度桶包裝,儲存在陰涼通風的倉庫內,嚴禁接近火源和熱源。


4、質量檢查、驗收
(1)泡沫混凝土屋面保溫、隔熱層施工質量應符合《屋面工程技術規范》GB50345-2004和《屋面工程質量驗收規范》GB50207-2002的有關規定。
(2)泡沫混凝土品種、規格應符合相關設計和相關標準的規定。(3)現場發泡的泡沫混凝土,其配合比應計量準確、攪拌均勻,分層連續施工,并應對其導熱系數、密度、抗壓強度,隨機見證取樣送檢。
(4)屋面天溝、檐溝、檐口、水落口、泛水、變形縫和出屋面的防水構造必須符合設計和規范要求。
(5)對于各項隱蔽工程應按GB50411-2007規定進行隱蔽工程驗收。
5、應注意的質量問題
(1)泡沫混凝土的施工環境宜在5度以上,并應避免在雨天,烈日高溫條件下施工。
(2)泡沫混凝土的流動性較大,當屋面的坡度大于5%,用泡沫混凝土進行找坡施工時必須采用模板輔助。
(3)泡沫混凝土施工必須有專業知識的技術人員指導下進行,對每道工序嚴格把關,確保施工質量,應按GB50411-2007規定流出試塊進行性能檢測。
(4)泡沫混凝土及細石混凝土防水保護層內埋設的各種預埋件、預留孔(水管、排水孔等),應在澆筑前做好,嚴禁在保護層上鑿孔打孔。不得在保護層內埋設管線。
6、成品保護
(1)施工完畢及時按設計要求采取保護措施,36h內不宜上人或車輛(包括手推車),施工溫度低時,時間可延長,不得損壞,以免造成后患。
(2)施工要與有關工序作業配合協調,進入作業面的施工現場人員不得成品上面走動。
(3)施工現場有專人負責看管下道工序的操作,不得使用手推車行駛,使用鐵鍬等工具時應避免鏟破保溫層,如有破損要及時修補。
五、安全消防措施1、安全消防措施
(1)操作人員必須戴好安全帽,系好安全帶(高空作業)
(2)在雨天、雪天、五級風(含五金)以上均不得施工(通過收聽天氣預報來判斷)。
(3)材料運輸及貯存應嚴禁煙火,堆放要遠離熱源及易燃品,堆放高度不超過1.5米,并放置合格滅火器,做好現場標識。
(4)運輸路線要暢通,各項運輸設施要牢固可靠,屋面孔洞及檐口必須有安全措施。
(5)對交叉作業工作面,要做臨時防護。
2、夜間施工保障措施
(1)正常夜班為晚上6時30分至12時00分。所有班組要統一夜班作業時間,以免過度勞累造成安全事故,工人禁止日夜連續作業。
(2)特殊工序不得在夜間施工。
(3)由專門電工負責夜班加班電工作業,加班前提前15分鐘布置好照明設施,其照明度必須滿足操作要求。
(4)項目部管理層每晚有專人值班,及時處理各種突發事件。
(5)加強材料保管措施,巡邏工人24小時值班,對夜間攜帶施工材料出門者要予以制止。
(6)保證工人的夜餐供應。
(7)嚴格監督文明施工,不得隨地大小便。
3、現場安全、保衛
(1)建立健全安全、保衛制度,落實治安、防火管理責任人。
(2)施工現場配備專職保安人員,晝夜值班,做好進入施工現場人員的登記手續,不允許非本工種人員進入施工現場,對工地實施警衛,防盜防火、防突發事件。
(3)保安人員必須經過專門培訓,配備保安裝備,穿統一制服,確保工地治安達到當?shù)匕踩?guī)定的要求。
(4)施工現場的管理人員、作業人員必須佩戴工作卡,標明相片、姓名、單位、工種或職務,管理人員和作業人員的標卡應分顏色區別。
(5)現場不準留宿家屬及閑雜人員。
六、環保與文明施工措施
1、文明施工
(1)施工完畢,剩余的材料不得到處亂扔,要及時收集,或倒入固定的垃圾箱,保持施工環境的整潔,做到工完場清。
(2)現場準備足夠的消防器材及消防設施,保持消防道路暢通。
2、環保要求
(1)所進各種材料必須符合環保要求,并有合格證和環保檢測報告。
(2)材料須設專門存放處,貼好明顯標記,提醒其它非專業工種。
(3)材料的廢桶和包裝及使用壞舊工具,要求有專業資質的回收公司進行回收,并做好出入記錄,防止第三方污染。
(4)施工過程要做好各項施工記錄。
(5)施工過程嚴格控制各道工序,減少對環境的污染。
潮州汕頭汕尾韶關廣州屋面發泡混凝土保溫找坡 泡沫混凝土現澆施工 陶?;炷凉?聚氨酯輕集料混凝土廠家
浦江县| 察隅县| 新密市| 新干县| 出国| 且末县| 双峰县| 鲁山县| 中超| 紫金县| 彰武县| 金华市| 铜川市| 东安县| 东明县| 寻乌县| 海门市| 开封县| 荣昌县| 汉阴县| 和田县| 海晏县| 灵宝市| 平昌县| 湟中县| 襄城县| 萨嘎县| 西宁市| 盈江县| 宁蒗| 子长县| 兴和县| 呼图壁县| 全南县| 克拉玛依市| 定州市| 四平市| 日喀则市| 济南市| 类乌齐县| 宣城市|
