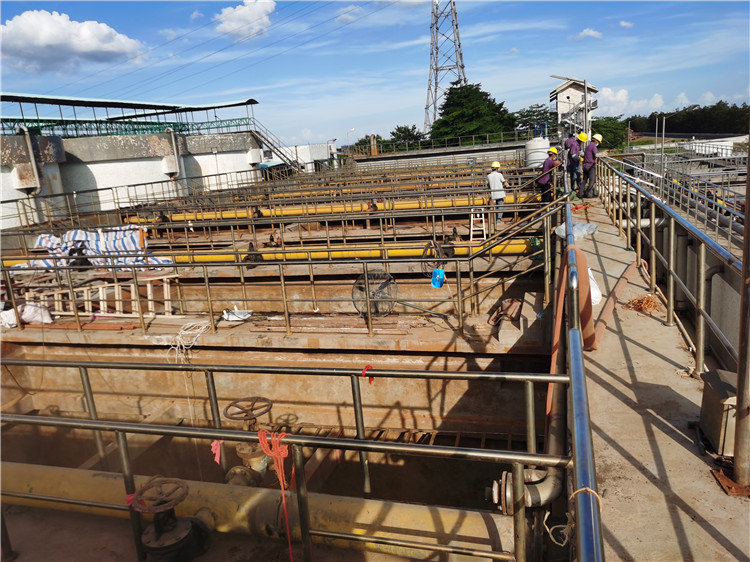

水池玻璃鋼防腐工程施工方案
1.0工程目的
1.1構建一完整玻璃鋼防腐保護層結構,保護層層必須完整無瑕疵,耐腐蝕防止水滲透。
1.2玻璃鋼防腐保護層需具有良好的耐化學性,能保護水池結構,免受腐蝕介質侵蝕。
1.3玻璃鋼防腐保護層必須與水池內部接著良好,無剝離之虞。
1.4能承受因熱脹冷縮所造成之應變伸縮。
2.0工程建議
2.1為形成一良好的玻璃鋼防腐保護層,用材料必須具有良好的耐化學性能、機械性能及其它特殊性能(如底涂樹脂需具有良好的接著強度及高的斷裂延伸率等)。
2.2為滿足在25℃左右操作要求需采用低溫固化系統(如過氧化苯甲酰+二甲基苯胺)。
3.0注意事項
3.1施工注意事項
3.1.1玻璃鋼防腐保護層施工,玻璃纖維重疊部分應于3-5cm間。
3.1.2 下雨天或陰天,當相對濕度大于85%時,避免施工以防樹脂硬化不良。
3.1.3積層不可連續積三層以上,以防過熱收縮或白化脫層。
3.1.4 面涂配方宜用短膠化配方,建議固化劑量用6%以上。
3.2安全注意事項
3.2.1施工作業場所嚴禁任何煙火,禁止吸煙,并防止硬物相碰撞或插頭所產生之火花。
3.2.2玻璃鋼樹脂內含苯乙烯單體,操作時需戴活性碳口罩,且通風設備要足夠。
3.2.3玻璃鋼樹脂為一潛在反應性物質,應避免陽光直射或置于高溫處,平時應貯存于陰涼通風處。
3.2.4固化劑為一高度危險性物質,必須避免以下事項:
3.2.5不可接近火源,高溫或太陽直射。
3.2.5.1絕不可與促進劑單獨相混,會引起爆炸;最好分開置放,或選購含促進劑之樹脂。
3.2.5.2當沾到皮膚時,立即以大量清水沖洗15分鐘以上。不慎沾到眼睛時,先用清水沖洗15-30分,再立即送醫。
二、玻璃鋼防腐保護層,質量要求:
1、玻璃鋼表面光亮、平整、樹脂含量均勻。
2、不準出現氣泡現象,
3、不得出現固不良、流膠、起皺、龜裂等現象。
三、玻璃鋼防腐保護層成形工藝
將玻璃鋼糊制在金屬的內表(也有糊在混凝土的外表)層上,以求對該設備(設施)進行防腐保護。基本做法是:
1、基底處理。在糊制玻璃鋼防腐保護層前,需要對金屬或砼(代表混凝土,下同)表面進行處理。表面糙化,清除污垢浮灰,再用聚酯膩子使所有轉角處的曲率半徑為5-10mm。后要在4小時內涂上底漆;砼表面含≯6%。
2、打底漆。表面處理后接著是打底漆,一般用樹脂作底
漆,可涂1-2次,每次厚度約0.1mm,并修補打平。固化后,24小時后稍加砂平,方可貼布。
3、布貼。根據介質的性質選用玻璃布及填料等材料。貼布方法可分為:(1)間斷法即每貼完一層布后進行修整,固化后,24小時后用膩子找平。再貼下一層直至所城需厚度。下左右之間搭接為30-50mm,壁和底之間的搭接為200-300mm,各層接接縫要錯開,一般是二層錯1/2,三層錯1/3,四層錯1/4搭縫不應重疊。
4、面層。布層鋪完,固化48小時后修補疵疾,然后刮0.2mm
厚的膩子提高密實性,待凝膠不粘手時再刷面膠二遍,兩層面膠厚約
0.1-0.2mm。
5、采用2布5涂做法。
工程施工工藝流程
首先接好電源線,安裝照明、排風、消防設施,保證工作空間照明沒有死角,通風順暢,消防設施到位的條件下方可開始施工。
第一步:找平。用角磨機、云石機打磨找平。
第二步:除塵、烘干。保證水泥表面的干燥、清潔。
第三步:補平。用樹脂膩子把水泥表面所有坑洼處補平。
第四步:刷底漆,四小時內做第五步。
第五步:貼第一層玻璃纖維布。
第六步:刷第二層樹脂,二十四小時后做第七步。
第七步:貼第二層玻璃纖維布。
第八步:刷第三層樹脂,二十四小時后做第十步。
第九步:打磨、除泡、找平、補平。
第十步:刷最后一遍樹脂表面漆。
最后:七天后方可將照明、通風、消防設施撤離現場,七天時間里,每天要安排技術人員巡視,以便查看、記錄環氧樹脂的揮發和固化情況,即時的做到調整,使環氧樹脂的防腐效果達到最佳效果后投入正常使用。
